众力路桥:龙门吊如何安装才安全?

发布日期:2022-12-08来源:本站浏览次数:262

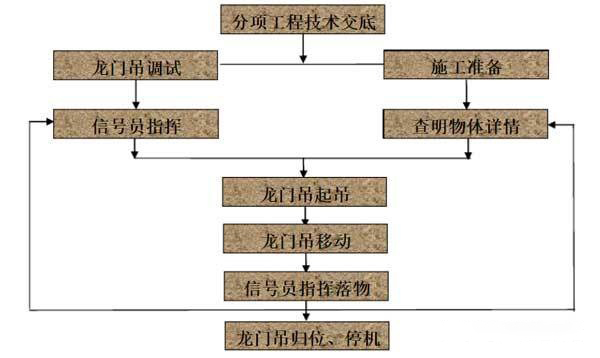

一、龙门吊使用流程图

由于龙门吊属起重专用设备,安装、拆卸和起重作业必须明确分工,统一指挥,要设专职操作员、专职电工和专职安全检查员。要有严格的施工组织及措施,确保施工安全。操作人员必须严格按照**规定的《起重机械安全技术操作规程》进行作业。


二、龙门吊安装流程图

1、施工前准备

①施工场地事先进行硬化处理,场地开阔没有与安装施工相干涉的障碍物,吊车工作区域地基坚实可靠。

②龙门吊走行线建设完成,并验收合格。

③施工人员必须熟悉施工现场,熟悉本安装方案,技术人员做好施工工序的技术安全交底。

④对配合安装吊车及人员进行资历审核及技术安全交底,配合机具进行全面检查。

⑤对所有用于安装作业的工器具进行全面检查,所有的安全装置必须齐全可靠。

⑥作业中使用的安全带、速差保护器、保险绳应经检验合格。

⑦所有施工人员必须佩戴好安全防护用品。

⑧将作业范围内规定为警戒区域,非龙门吊安装施工人员严禁入内。

2、总体安装步骤

开始→轨道复检→主梁组装→行走下横梁安装→连接支腿与行走下横梁→整体起吊龙门吊→连接支腿与主梁→操作室安装→电气系统安装→安全装置安装→整机检查→空载调试→负荷试验→结束

【具体施工工序】

轨道的复检

(1)轨道应可靠固定,螺栓不得松动,压板不得变形,轨面不得有裂纹、疤痕和影响安全运行等缺陷;

(2)两轨道轨距误差不大于10mm;

(3)轨道顶面的纵向倾斜度不大于3/1000,且全行程内高低差不大于10mm,同一截面内两平行轨道的标高相对差不大于10mm;

(4)轨道接头采用对接布置;

(5)轨道接头处高低差、错牙不大于1mm;

主梁组装

12米跨主梁直接吊运到预定起吊位置,待支腿拼装完成后直接采用吊车起吊提升到安装位置。

24米跨25吨、100吨主梁用吊车先将主梁左半段吊至预定位置后,位置后,进行调整支垫,然后用木方进行两侧支承,稳固并竖直后,依次进行主梁右半段的支垫固定工作,上述完成后进行主梁连接,随后对主梁进行监测工作。

行走下横梁安装

用吊车将行走下横梁吊至轨道上,然后上紧夹轨器,台车侧面变速箱使用枕木支垫,走行梁两侧用方木支承稳固,并保证走行梁竖直。

连接支腿与行走下横梁

用吊车将支腿依次吊至行走下横梁端部进行安装,法兰应对应出厂编号,上紧螺栓拉好风缆绳。调整手拉葫芦松紧度并测量校正支腿垂直度。
